香港國際機場客運大樓公廁翻新工程
項目概覽
香港國際機場客運大樓公廁翻新工程
合約編號:
客戶:
開始日期:
完成日期:
T19W005
香港機場管理局
2019年5月
2021年10月
在君龢工程發展有限公司,我們明白,即使是最基本的設施,亦有助提升世界級基建的整體表現。憑藉我們在資本工程方面的專業,我們很高興成功完成香港國際機場客運大樓公廁翻新工程(合約編號:T19W005),這是一項為香港機場管理局承辦的高精度翻新工程。
此項短期但成效顯著的合約於 2019 年 5 月至 2021 年 10 月期間進行,涉及全球最繁忙國際航空樞紐之一逾 150 個洗手間設施的全面升級,為數以百萬計旅客提升便利、體驗及衞生水平。
項目範圍:高精度環境下的功能升級
這項洗手間重建工程的規模與複雜性,充分展現君龢在營運中環境施工、高人流運作場地,以及在嚴格質量、建築及協調標準下快速交付工程的能力。

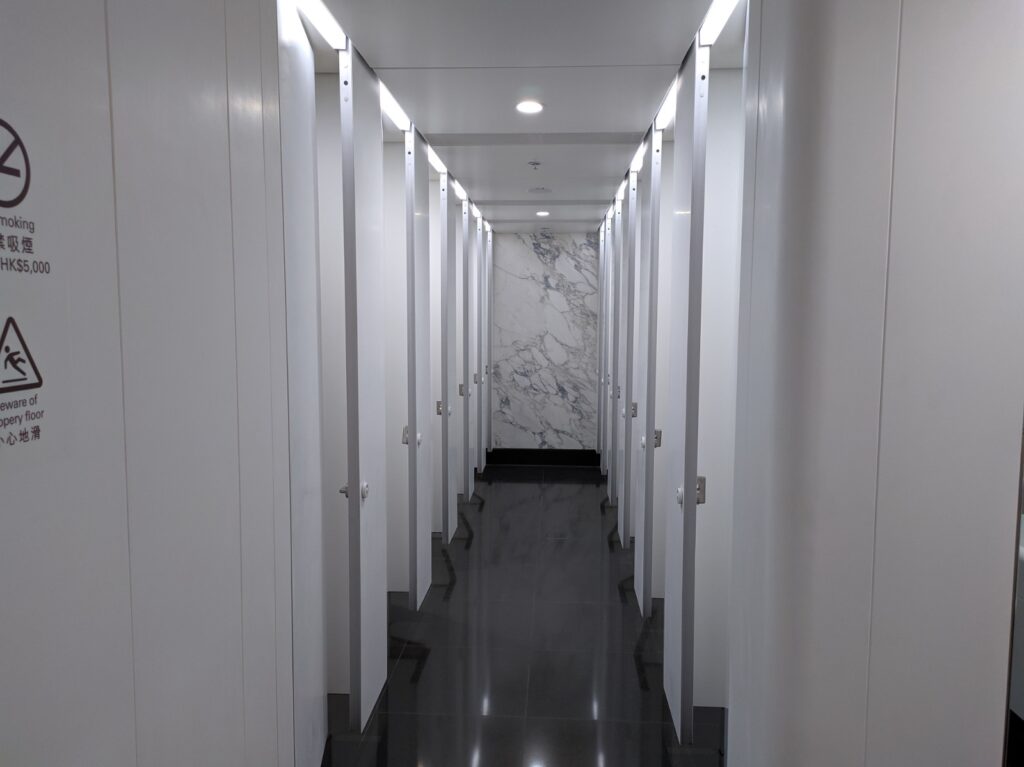

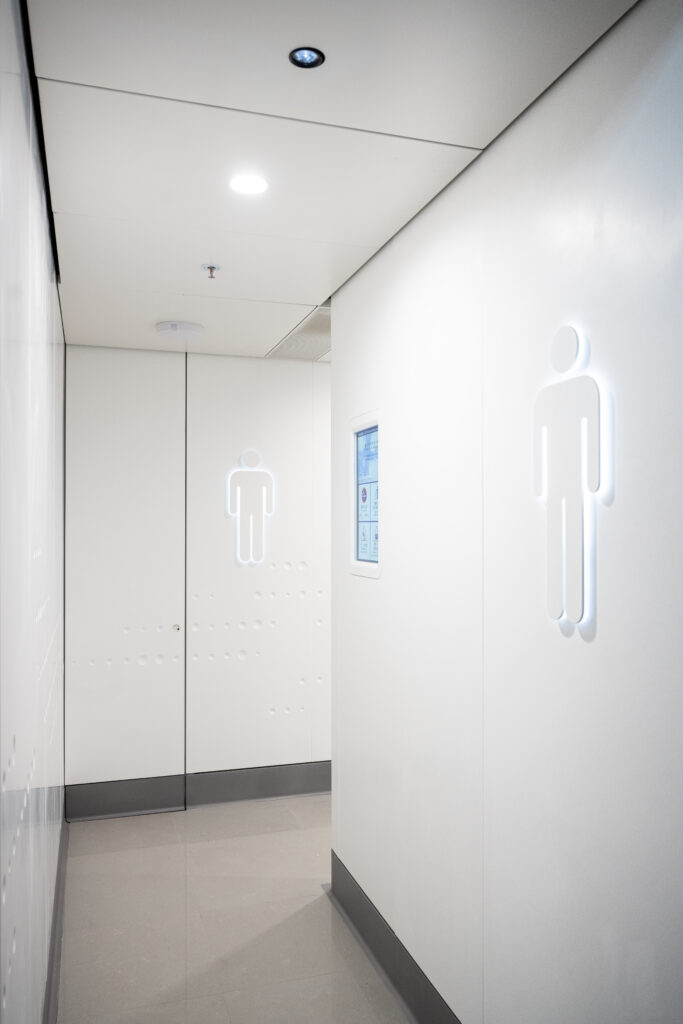

已完成工程範圍:

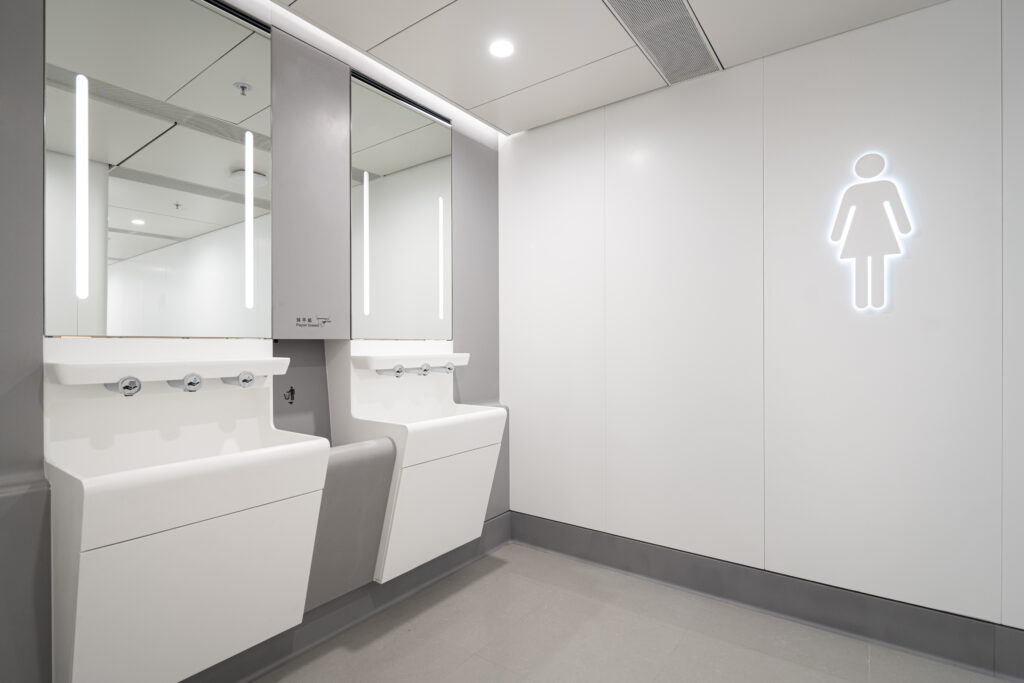

51 個男洗手間及 51 個女洗手間翻新

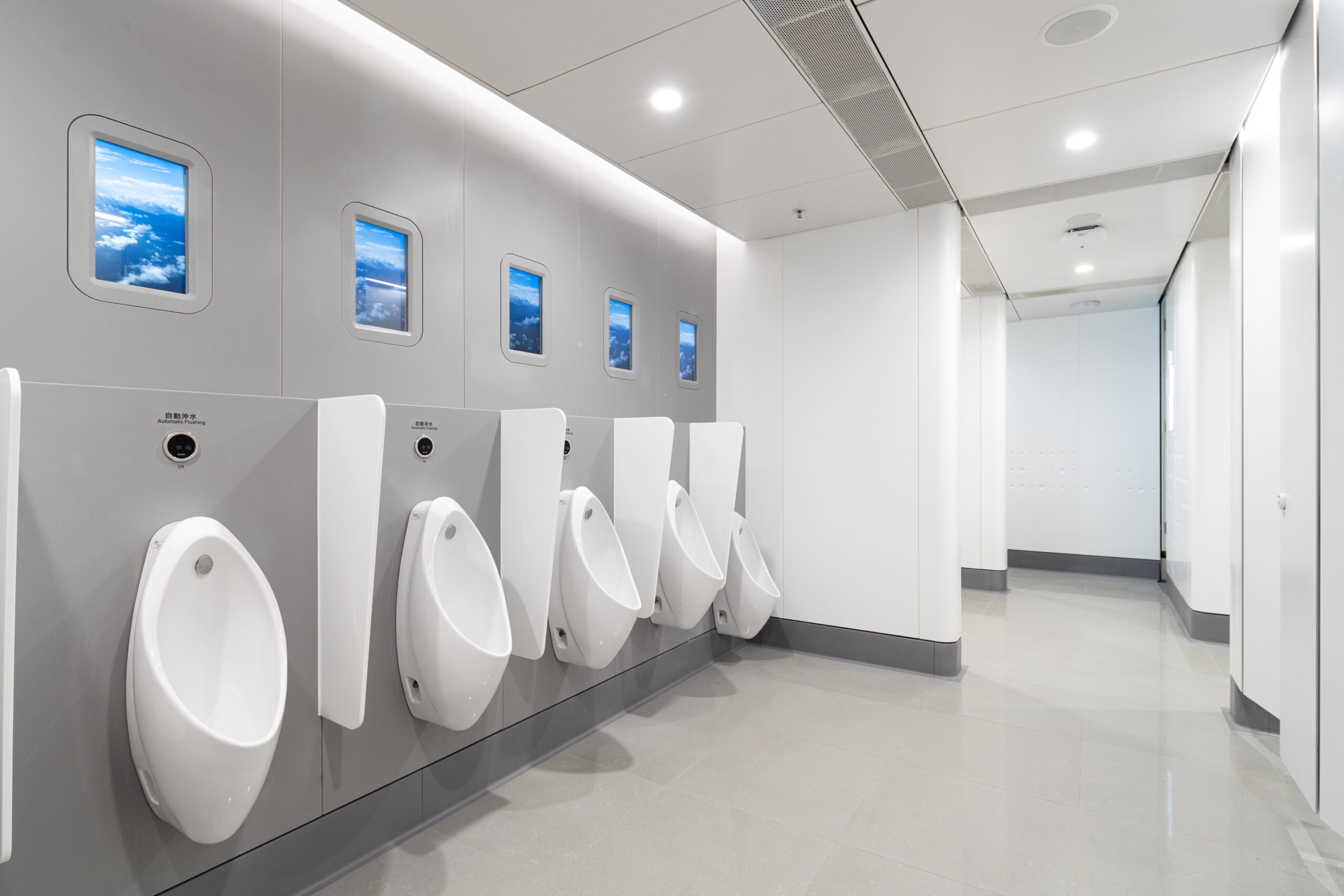

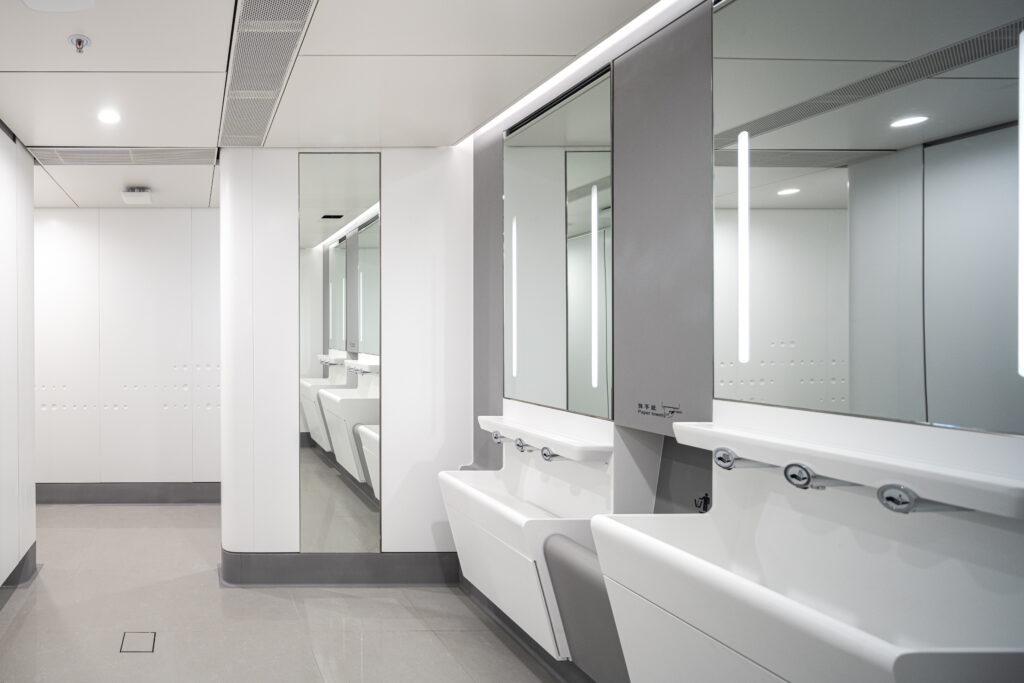

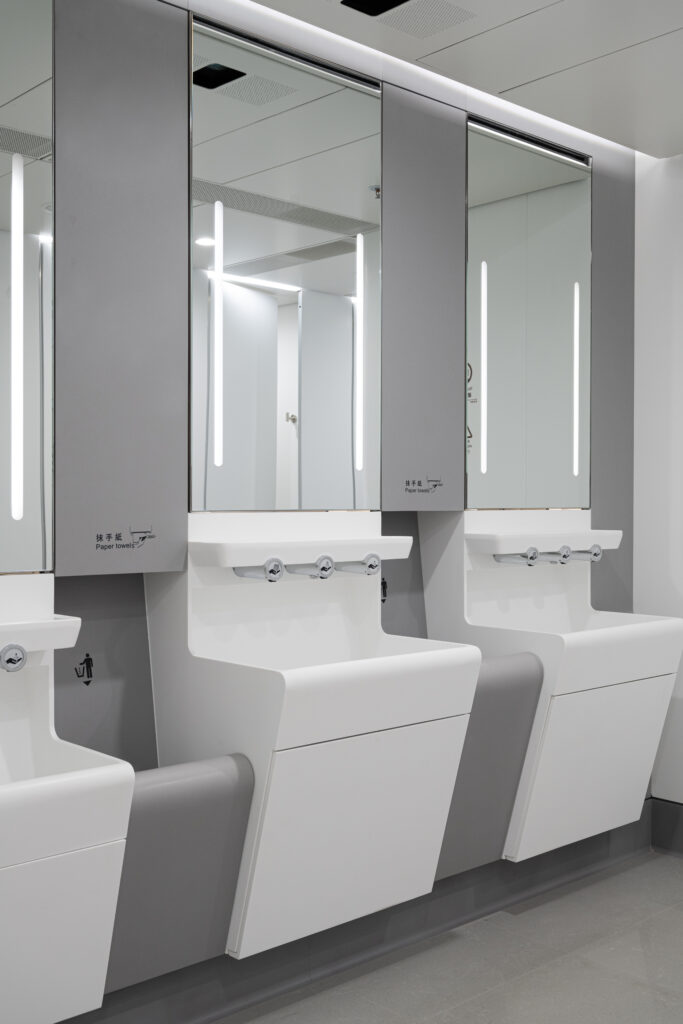

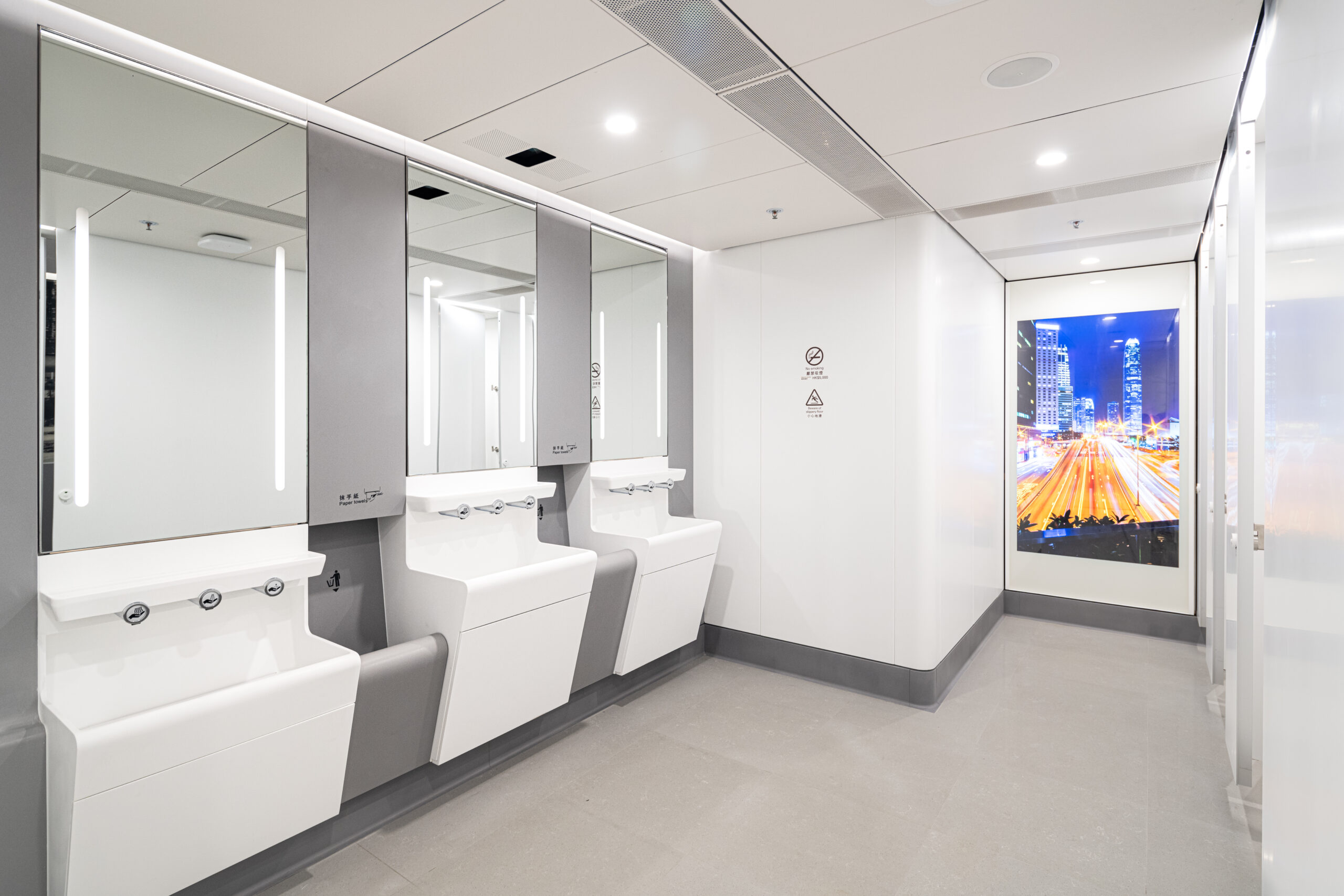

全面更換潔具、飾面、廁格、牆地磚、照明及機械通風系統。優化後的設計改善了動線、使用舒適度及能源效益,同時維持最佳使用容量。50 個無障礙洗手間翻新(通用設計)
按最新無障礙通道指引升級,設有非接觸式設備、緊急警報、輪椅迴轉空間及更完善的衞生控制。2 個家庭洗手間及 3 個育嬰室重新設計
這些親子友善空間配備兒童高度洗手盆、照顧者座位、嬰兒換片檯及柔和照明,配合香港國際機場成為一個全面適合不同年齡及家庭使用的交通樞紐目標。
主要挑戰與應對方式
在運作中的國際機場施工
由於工程在客運大樓的保安範圍內進行,與機場營運團隊的協調至關重要。我們優先處理以下事項:
盡量減少對運作的影響,通常安排於夜間或低人流時段施工。
嚴格執行保安審批程序及工地出入管制。
與機場持份者保持即時溝通。
緊湊工期與高質量要求
在為期 29 個月、涵蓋超過 150 個獨立單位的工程中,我們透過以下方式同步推進多項工序:
分階段施工及按區域編排工序。
簡化物料供應及分判商排程。
持續進行質量檢查及測試。
後疫情時代的衞生與防感染控制
回應社會對健康的更高期望,君龢在設計及安裝上加入可提升使用衞生的元素,包括:
非接觸式感應水龍頭、皂液機及乾手機。
抗菌表面材料及間隔飾面。
高效機械通風系統。
